Οι επενδυτές Όσον αφορά τους επιχειρηματικούς ομίλους, στο Top-5 κατατάσσονται:
- η ΤΕΡΝΑ Ενεργειακή με 1030 MW (19,7%)
- η ΜORE με 766 MW (14,7%)
- η Iberdrola Rokas με 409 MW (7,8%)
- η ENEL Green Power με 368 MW (7,0%) και
- η Total Energies με 250 MW (4,8%)
Ακολουθούν η EDF, ο όμιλος Μυτιληναίου, η
ΔΕΗ Ανανεώσιμες, η Jasper Energy, η Cubico, η HELENiQ Energy κ.α.
Σημειώνεται ότι όλα τα ως άνω αναφερόμενα μεγέθη αφορούν αιολική ισχύ που αποδίδεται στο δίκτυο.
Οι κατασκευαστές H εικόνα για τους κατασκευαστές των ανεμογεννητριών είναι η εξής:
H Vestas έχει προμηθεύσει το 45,1% της συνολικής αποδιδόμενης αιολικής ισχύος στην Ελλάδα.
Ακολουθούν η Enercon με 25,6%, η Siemens Gamesa με 16,5%, η Nordex με 7,4% και η GE Renewable Energy με 3,9%.
Μικρότερα μερίδια κατέχουν οι EWT, Goldwind και Leitwind.
Τα έργα των διαγωνισμών Κατά την περίοδο 2018-2022 έχουν επιλεγεί μέσω των διαγωνισμών της ΡΑΕ αιολικά πάρκα συνολικής ισχύος 1.592MW.
Όμως
εξαιτίας κυρίως των καθυστερήσεων που προκαλούν τα γραφειοκρατικά εμπόδια, μόλις τα 614 MW, δηλ. το 38,6%, είχαν κατορθώσει να λειτουργούν κατά το τέλος του 2023.
Οι καθυστερήσεις αυτές δεν είναι χωρίς συνέπειες. Η τιμή αποζημίωσης των αιολικών πάρκων που έχουν επιλεγεί σε διαγωνισμούς και δεν έχουν υλοποιηθεί ακόμα είναι πολύ μικρότερη από το κόστος παραγωγής από φυσικό αέριο ή λιγνίτη. Τα αιολικά αυτά έργα, συνολικής ισχύος σχεδόν 1 GW, εάν είχαν ολοκληρωθεί έγκαιρα, θα πρόσφεραν περισσότερη φθηνή ενέργεια και μόνιμη ανακούφιση στους Έλληνες καταναλωτές και την εθνική οικονομία.
Οι ωριαίες συμμετοχές της αιολικής ενέργειας στο Σύστημα το 2023 Κατά το 2023, στο Ελληνικό Διασυνδεδεμένο Σύστημα:
- η μεγαλύτερη ωριαία διείσδυση αιολικής ισχύος ήταν 86% και παρατηρήθηκε τη Κυριακή 10.09.2023 (04:00 – 05:00)
- συνολικά για 2.117 ώρες του έτους η διείσδυση αιολικής ισχύος ήταν πάνω από 30% της ζήτησης ενέργειας
- συνολικά για 4.737 ώρες η διείσδυση των μεταβλητών Α.Π.Ε. ήταν πάνω από 30% και για 1.717 ώρες ήταν πάνω από 60%
- η συνολική ωριαία διείσδυση των Α.Π.Ε. ξεπέρασε το 100% της ζήτησης για 120 ώρες κατά το 2023.
Το Εθνικό Διασυνδεδεμένο Σύστημα της χώρας ανταποκρίθηκε χωρίς πρόβλημα στις μεγάλες αυτές διεισδύσεις.

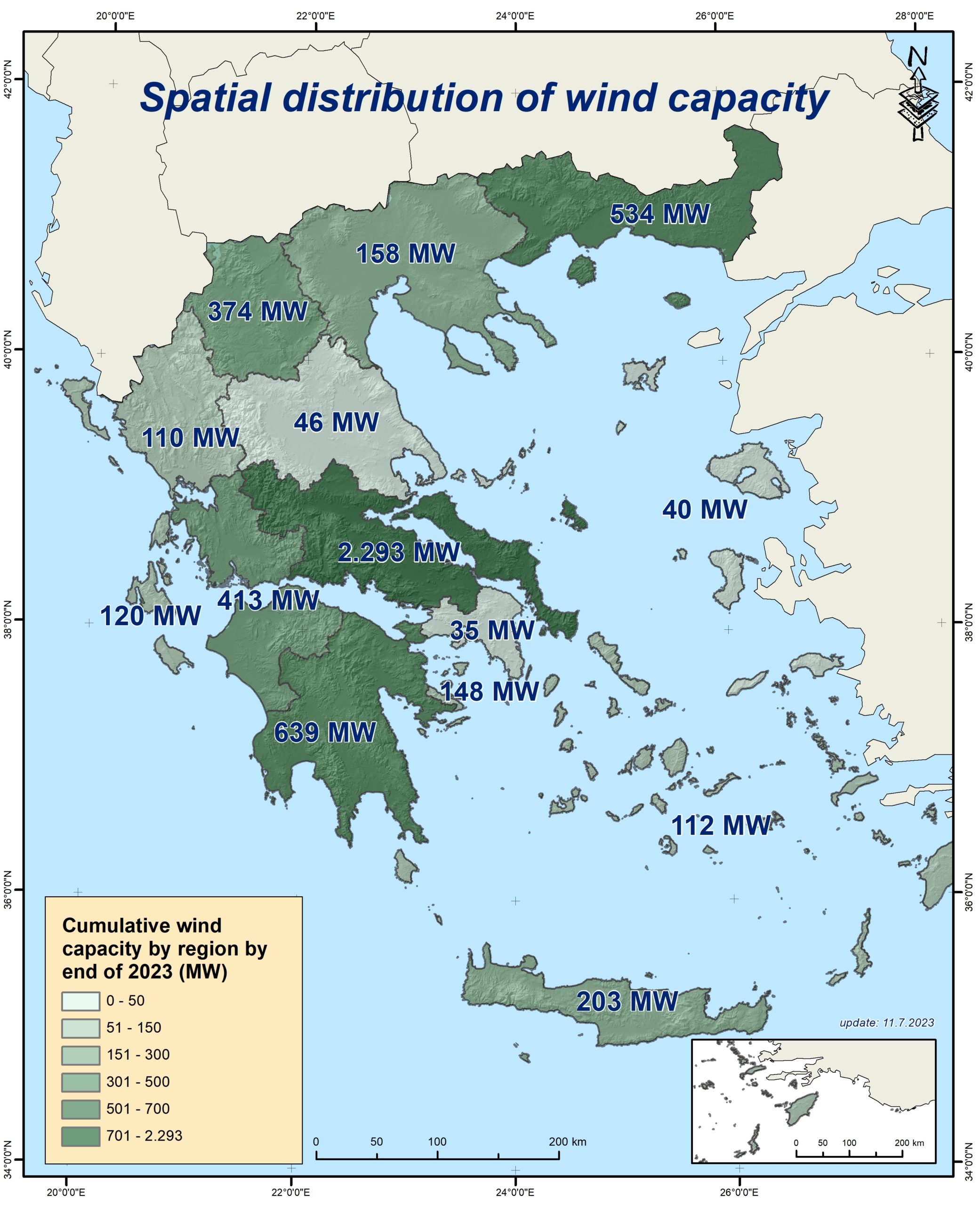

O χάρτης της αιολικής ενέργειας
