Όπως επεσήμανε μεταξύ άλλων ο κ. Σταϊκούρας, όταν ολοκληρωθεί το έργο θα μπορούν να διέρχονται 10.000 οχήματα ανά ώρα από τη νέα περιφερειακή οδό Θεσσαλονίκης.
Παράλληλα είπε ότι δρομολογείται η ακόμη μεγαλύτερη ενίσχυση του ΟΑΣΘ με λεωφορεία και προσωπικό.
Συγκεκριμένα, στην πρωτολογία του ο κ. Σταϊκούρας είπε:
«Η σημερινή πολιτική ηγεσία του Υπουργείου Υποδομών και Μεταφορών βρίσκεται αντιμέτωπη, από την ανάληψη των καθηκόντων της, με τρία προβλήματα στη Θεσσαλονίκη:
Το γεγονός ότι στην πόλη – επί δεκαετίες – καρκινοβατούσαν εμβληματικά έργα υποδομών, την υπολειτουργία των δημόσιων συγκοινωνιών, με τον ΟΑΣΘ σε καθεστώς ειδικής εκκαθάρισης από το 2017 και την εύλογη καχυποψία της τοπικής κοινωνίας ως προς την αξιοπιστία των διαδοχικών Κυβερνήσεων.
Σήμερα προσπαθούμε, με σχέδιο, επιμονή και μεθοδικότητα, γνωρίζοντας ότι δεν υπάρχουν μαγικές συνταγές, να αντιμετωπίσουμε αυτές τις προκλήσεις και να βελτιώσουμε την ποιότητα ζωής των κατοίκων της Θεσσαλονίκης.
Το Fly Over είναι χρήσιμο και αναγκαίο έργο για την πόλη, όπως αναγνωρίζεται σχεδόν από το σύνολο των φορέων αυτής και όπως παρουσιάστηκε πρόσφατα σε δημοσκόπηση της εφημερίδας ΜΑΚΕΔΟΝΙΑ.
Και αυτό γιατί από τη νέα περιφερειακή οδό Θεσσαλονίκης θα μπορούν να διέρχονται 10.000 οχήματα ανά ώρα, όταν σήμερα διέρχονται 5.000 οχήματα, ενώ, παράλληλα, αυξάνεται το επίπεδο οδικής ασφάλειας και μειώνεται το περιβαλλοντικό αποτύπωμα.
Το υπόψη έργο δημοπρατήθηκε ως έργο Σύμπραξης Δημόσιου και Ιδιωτικού Τομέα (ΣΔΙΤ) και η σχετική σύμβαση υπεγράφη στις 19 Δεκεμβρίου 2022, με σκοπό τη μελέτη, χρηματοδότηση και κατασκευή του έργου.
Σύμφωνα με τα οριζόμενα στη σχετική σύμβαση, ο Ιδιωτικός Φορέας Σύμπραξης (ΙΦΣ) υποχρεούται να εκπονήσει τις απαραίτητες μελέτες σε δύο στάδια.
Επισημαίνεται ότι στο συγκεκριμένο έργο, σύμφωνα με την υπογεγραμμένη σύμβαση ΣΔΙΤ, δεν απαιτείται το σύνολο των οριστικών μελετών του έργου να υποβληθεί πριν από την έναρξη της κατασκευής του, όπως απαιτείται στις Συμβάσεις Δημοσίων Έργων, αλλά η υποβολή των μελετών γίνεται πριν την έναρξη των εργασιών κάθε αντικειμένου, σύμφωνα με το χρονοδιάγραμμα εργασιών για τον έλεγχο και τον σχολιασμό τους.
Οι συμβατικές υποχρεώσεις του έργου έχουν ξεκινήσει από την ημέρα υπογραφής της σύμβασης έργου, που υπενθυμίζω πως ήταν ο Δεκέμβριος του 2022 και αφορούν περίοδο 30 ετών.

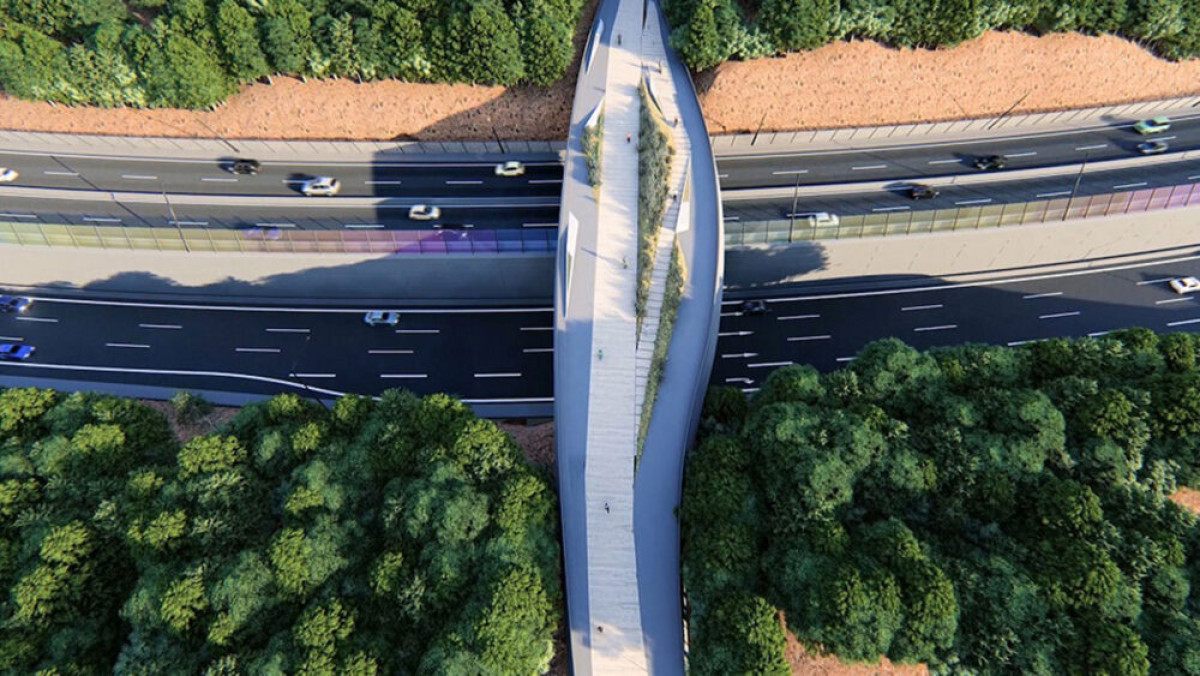

Η παράδοση του έργου τοποθετείται για τις 14 Μαΐου του 2027».
Κατά τη δευτερολογία του, σημείωσε:
«Είναι, βέβαια, γεγονός ότι η υλοποίηση μεγάλων δημόσιων έργων, όπως αυτού, επιφέρει – παροδικά – ταλαιπωρία στην καθημερινότητα των πολιτών.
Ήδη από το καλοκαίρι του 2023, έχει συσταθεί Συντονιστική Επιτροπή στο Υπουργείο Μακεδονίας και Θράκης, με εκπροσώπους από την Περιφέρεια, τον Δήμο, το ΕΚΑΒ, τον ΟΑΣΘ, τον ΟΣΕΘ, τα Υπουργεία Εσωτερικών, Υποδομών και Μεταφορών και Προστασίας του Πολίτη και έχουν υιοθετηθεί μια σειρά από ενέργειες για την επιτόπια παρακολούθηση της κίνησης και τη δρομολόγηση παρεμβάσεων.
Πρόσφατα, ήρθαμε να παρουσιάσουμε μια σειρά πρόσθετων παρεμβάσεων, που συνιστούν και απαντήσεις σε εύλογα αιτήματα συναδέλφων Βουλευτών, της Τοπικής Αυτοδιοίκησης, των φορέων της πόλης, της ίδιας της κοινωνίας των πολιτών.
Θα αναφερθώ σε κάποιες από αυτές:
1ον. Υπό τον συντονισμό της Περιφέρειας Κεντρικής Μακεδονίας, που διαθέτει τις επιχειρησιακές μονάδες που παρέχουν άμεση πληροφόρηση για τις κυκλοφοριακές συνθήκες στην Περιφερειακή, δρομολογείται η εκπόνηση μελετών εφαρμογής για την άμβλυνση των επιπτώσεων στην πόλη.
Θα ακολουθεί διαβούλευση στο Συντονιστικό Όργανο υπό τον Υφυπουργό Εσωτερικών, αρμόδιο για θέματα Μακεδονίας - Θράκης.
Η συμβολή του Υπουργείου Υποδομών και Μεταφορών θα αφορά στην άμεση έκδοση, από τη Γενική Διεύθυνση Συγκοινωνιακών Υποδομών, αποφάσεων έγκρισης των μελετών που θα προέρχονται από τον παραπάνω μηχανισμό, σύμφωνα με την εξαιρετική διαδικασία που θεσπίστηκε με την τροποποίηση των διατάξεων του ΚΟΚ, με το Άρθρο 28 του Ν.5058/2023.
Αναμένεται η υπογραφή σχετικής απόφασης για τον προσδιορισμό των οδών στις οποίες θα εφαρμόζεται η σχετική εξαιρετική διαδικασία, βάσει της εισήγησης των επιστημόνων του Ινστιτούτου Μεταφορών του ΕΚΕΤΑ, οι οποίοι λαμβάνουν «real-time» δεδομένα για τις κινήσεις στον περιφερειακό και στις βασικές αρτηρίες της πόλης, παράγοντας προγράμματα σηματοδότησης.
2ον. Υπεγράφη, στις 14 Φεβρουαρίου, η σύμβαση για την εκμίσθωση τμημάτων του πρώην στρατοπέδου Καρατάσιου με το Ταμείο Εθνικής Άμυνας για την εξασφάλιση διαδρόμου για τα ασθενοφόρα προς τα Νοσοκομεία 424 και Παπαγεωργίου.
Θα ακολουθήσει η κατασκευή της οδού από τον Ιδιωτικό Φορέα Σύμπραξης.
3ον. Υπεγράφη, στις 16 Φεβρουαρίου, Υπουργική Απόφαση για την ανάθεση αρμοδιοτήτων στην ΕΓΝΑΤΙΑ ΟΔΟΣ ΑΕ για τη λειτουργία της Εσωτερικής Περιφερειακής Οδού Θεσσαλονίκης, από τον Ανισόπεδο Κόμβο Κ5 (Νοσοκομείο Παπαγεωργίου) έως τον Ανισόπεδο Κόμβο Κ12 (σύνδεση με Ε.Ο. Θεσσαλονίκης-Μουδανιών) κατά την διάρκεια κατασκευής του έργου.
Πρακτικά, αυτό σημαίνει ότι θα υπάρχουν γερανοφόρα οχήματα ώστε, αν χρειαστεί, να απομακρυνθεί ένα αυτοκίνητο που κλείνει τον δρόμο στον Περιφερειακό, ενώ θα υπάρχουν και οχήματα που θα παρακολουθούν τον δρόμο, ούτως ώστε να μην παρακωλύεται η κυκλοφορία, καθώς επίσης θα υφίσταται και οδική βοήθεια σε 24ωρη βάση.
4ον. Έχουν ήδη πραγματοποιηθεί συναντήσεις της ΓΑΙΑΟΣΕ και της ΕΛΛΗΝΙΚΟ ΜΕΤΡΟ με τον Δήμο Θεσσαλονίκης, και του Δήμου και με άλλους φορείς, ώστε να αποδοθούν προσωρινά σε αυτόν χώροι που απελευθερώνονται ή είναι δυνατόν να απελευθερωθούν για κατασκευή υπαίθριων χώρων στάθμευσης.
5ον. Θα υπάρχει περιοδική και συστηματική ενημέρωση των φορέων σχετικά με την εξέλιξη του έργου, στο πλαίσιο του Συντονιστικού Οργάνου.
6ον. Δρομολογείται η ακόμη μεγαλύτερη ενίσχυση του ΟΑΣΘ, με λεωφορεία και προσωπικό.
Συγκεκριμένα:
1ον. Ο στόλος των λεωφορείων στη Θεσσαλονίκη θα ενισχυθεί με την προσθήκη 110 νέων ηλεκτρικών λεωφορείων το 2ο τρίμηνο του 2024.
Το χρονοδιάγραμμα τηρείται.
Ενδεικτικά, αύριο καταφθάνουν αυτά στη Θεσσαλονίκη.
2ον. Προχωρά ο διαγωνισμός για ανάθεση λεωφορειακών γραμμών (όχημα, οδηγός και συντήρηση), 10 ετών ή νεότερα, για τα επόμενα 10+1 έτη στη Θεσσαλονίκη.
3ον. Βρισκόμαστε στη φάση σχεδιασμού του 2ου διαγωνισμού προμήθειας 750 νέων λεωφορείων αντιρρυπαντικής τεχνολογίας για Αθήνα και Θεσσαλονίκη, εκ των οποίων περίπου 225 λεωφορεία αναλογούν στη Θεσσαλονίκη.
4ον. Ολοκληρώθηκε, μέσω διαγωνισμού ΑΣΕΠ, η ενίσχυση του ΟΑΣΘ με 150 νέους συμβασιούχους οδηγούς.
Σε συνεννόηση με το Υπουργείο Εσωτερικών, διερευνάται η δυνατότητα επέκτασης του χρόνου σύμβασης των νέων συμβασιούχων οδηγών και η δυνατότητα απασχόλησης επιπλέον περίπου 40 οδηγών, έως το τέλος του 2024.
Δηλαδή μέχρι την έναρξη λειτουργίας του Μετρό Θεσσαλονίκης, που προσδιορίζεται για τον εφετινό Νοέμβριο.
Το αποτέλεσμα των μέχρι σήμερα ενεργειών είναι ο αριθμός των λεωφορείων που κυκλοφορούν στους δρόμους της Θεσσαλονίκης να έχει αυξηθεί σημαντικά.
Συγκεκριμένα, από 245 λεωφορεία του ΟΑΣΘ τον περασμένο Δεκέμβριο, χθες κυκλοφόρησαν 296 λεωφορεία.
Πρόσθετα, ο ΟΣΕΘ επιβεβαίωσε την αυξητική τάση στις επικυρώσεις εισιτηρίων της αστικής συγκοινωνίας (ΟΑΣΘ και ΚΤΕΛ).
Συγκεκριμένα, το 2023, έγιναν 9,6 εκατομμύρια επικυρώσεις εισιτηρίων, 69% περισσότερες από το 2022.
Αυτές είναι έξι πρόσθετες παρεμβάσεις για να περιορίσουμε το υφιστάμενο πρόβλημα.
Σε κάθε περίπτωση, είμαστε διατεθειμένοι να προχωρήσουμε και σε πρόσθετες, ανάλογα με την πορεία και τη δυναμική των επιπτώσεων υλοποίησης αυτού του σημαντικού - για την πόλη – έργου».
